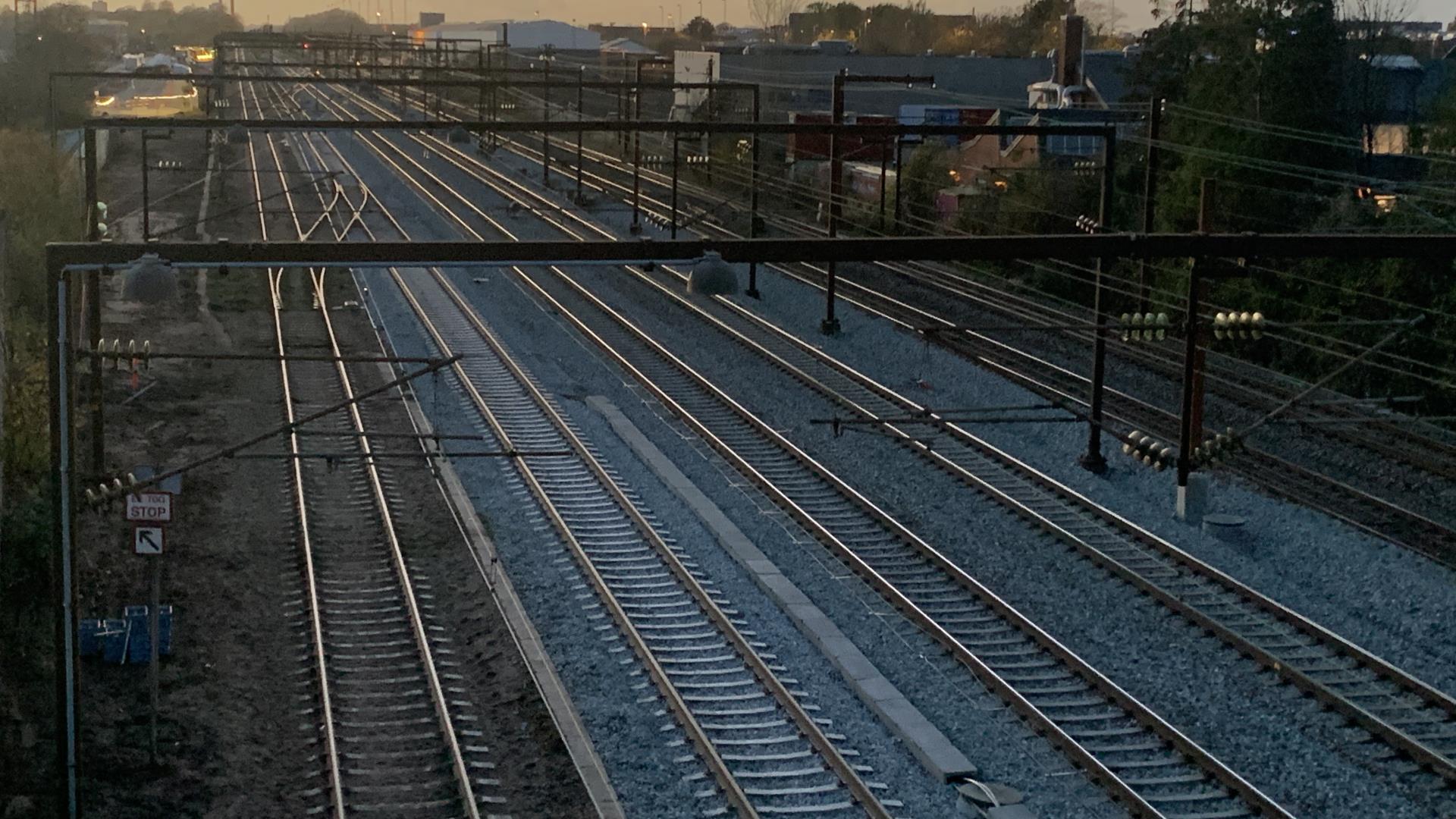

I perioden 2021-2022 gennemførte Banedanmark et større fornyelsesprojekt på Danmarks travleste jernbanestrækning mellem København og Høje Taastrup.
Projektet omfattede blandt andet fornyelse af skinner, sveller, sporkasse, sporskifter samt drænarbejder og kørestrømsarbejder.
Sporfornyelserne betyder, at der fremover vil opstå langt færre fejl i både spor og sporskifter. Udover øget komfort og større driftssikkerhed er sporfornyelsesprojekterne også en forudsætning for at udnytte den fulde kapacitet, som det kommende nye digitale signalsystem giver mulighed for.
København – Høje-Taastrup i tal
- 31 nye sporskifter
- Ca. 4,5 km nye skinner/sveller
- 12 km ny sporkasse
- Ca. 18 km ballastrensning
- Ca. 65.000 m3 nye skærver (ballast)
- Ca. 14 km fornyet drænsystem (afvanding)Kørelednings- og sikringsarbejder
I perioden 2021-2022 gennemførte Banedanmark et større fornyelsesprojekt på Danmarks travleste jernbanestrækning mellem København og Høje Taastrup.
Projektet omfattede blandt andet fornyelse af skinner, sveller, sporkasse, sporskifter samt drænarbejder og kørestrømsarbejder.
Sporfornyelserne betyder, at der fremover vil opstå langt færre fejl i både spor og sporskifter. Udover øget komfort og større driftssikkerhed er sporfornyelsesprojekterne også en forudsætning for at udnytte den fulde kapacitet, som det kommende nye digitale signalsystem giver mulighed for.
København – Høje-Taastrup i tal
- 31 nye sporskifter
- Ca. 4,5 km nye skinner/sveller
- 12 km ny sporkasse
- Ca. 18 km ballastrensning
- Ca. 65.000 m3 nye skærver (ballast)
- Ca. 14 km fornyet drænsystem (afvanding)Kørelednings- og sikringsarbejder
Mindst 35 gange er Banedanmarks broer blevet påkørt i år
Alt for mange lastbiler klemmer sig fast under jernbanebroer, hvilket er både dyrt og besværligt. Banedanmark opfordrer til, at landets vognmænd kigger ekstra grundigt på højderne under landets broer.
Du kan ikke lige nå det…
Antallet af registrerede nærved-hændelser i overkørsler, er steget markant.
Praktikant
Hvis du har et ønske om at komme i praktik hos os, skal du udfylde nedenstående formular. Så vender vi tilbage, hvis der opstår en mulighed.
Ombygningen af Hillerød Station går ind i ny fase
I september ankommer broelementerne til den nye gangbro på stationen. Elementerne skal samles og klargøres inden de skal løftes på plads i begyndelsen af oktober. Arbejdet giver ændringer for bus-og togtrafikken og i adgangsforholdene på stationen.
